Travaux de rénovation énergétique : dans quel ordre faire intervenir les artisans pour ne pas tout refaire
Pourquoi l'ordre des travaux compte autant que les travaux eux-mêmes
Il y a une phrase qu'on entend souvent sur les chantiers de rénovation, et elle résume assez bien le problème : « on aurait dû commencer par là ». Elle arrive toujours trop tard. Généralement au moment où un artisan découvre qu'il doit percer une isolation posée trois mois plus tôt, ou rouvrir une cloison qui venait tout juste d'être peinte.
La rénovation énergétique n'est pas une addition de travaux. C'est une chaîne. Chaque maillon conditionne le suivant, et quand un maillon arrive au mauvais moment, ce n'est pas lui qui casse : ce sont ceux d'avant.
Le coût caché des interventions mal séquencées
Le surcoût d'un chantier mal ordonné ne se voit jamais sur un devis. Il apparaît en cours de route, par petites touches, sous forme d'avenants, de journées supplémentaires, de matériaux commandés deux fois.
On parle rarement de quelques centaines d'euros. Sur une rénovation d'ampleur, les reprises liées à un mauvais séquencement représentent couramment 10 à 20 % du budget global. Parfois davantage, quand une erreur en entraîne une autre.
Et il y a pire que le coût financier : le délai. Un lot qui doit être repris bloque tous les corps d'état qui suivent. Le planning s'effondre en cascade, les artisans repartent sur d'autres chantiers, et il faut attendre qu'ils se libèrent à nouveau. Trois semaines de reprise se transforment en deux mois d'immobilisation.
Trois exemples concrets de reprise évitable
La VMC installée après l'isolation des combles. Cas classique. L'isolant est soufflé, la couche est régulière, tout est propre. Puis arrive l'installateur de ventilation qui doit faire passer ses gaines. Il piétine l'isolant, le tasse, crée des passages, et repart en laissant une couche dont la performance réelle n'a plus grand-chose à voir avec celle annoncée. Personne ne le verra jamais. Sauf le thermomètre, en janvier.
Les cloisons rouvertes pour les réseaux. Le plaquiste a fermé, l'enduit est fait, la peinture est passée. Et là, on se souvient qu'il faut alimenter la future pompe à chaleur, ou tirer une ligne pour la borne de recharge. Retour à la case départ : saignées, rebouchage, ponçage, deuxième couche de peinture qui ne raccorde jamais parfaitement avec la première.
L'enduit de façade percé par les fixations. Celui-là fait mal. Ravalement terminé, façade impeccable, puis l'installateur de pompe à chaleur vient fixer son support mural. Ou le couvreur reprend une descente d'eau pluviale. Chaque perçage dans un enduit fraîchement réalisé est une reprise visible, et les retouches d'enduit ne vieillissent pas comme le reste.
La règle de base : du gros œuvre au second œuvre, de l'enveloppe vers les équipements
Cette règle tient en une phrase, mais elle mérite qu'on s'y arrête.
On traite d'abord ce qui protège (structure, étanchéité, hors d'eau). Puis ce qui isole (l'enveloppe). Puis ce qui traverse (réseaux, ventilation). Puis ce qui chauffe (les équipements). Puis ce qui habille (finitions).
Pourquoi cet ordre ? Parce qu'il suit le sens naturel de la dépendance. Un équipement se dimensionne sur un bâti isolé, pas l'inverse. Une finition se pose sur une paroi fermée, pas l'inverse. Un isolant se pose sur un support sain, pas l'inverse.
Chaque fois qu'on inverse deux étapes, on crée une dette technique qu'il faudra payer plus tard, avec intérêts.
Étape 0 : l'audit énergétique, avant le premier devis
Beaucoup de projets démarrent par un devis. C'est une erreur de méthode, et elle est très répandue.
Un devis répond à une question. Encore faut-il que la question soit la bonne. L'audit énergétique sert précisément à ça : formuler la bonne question avant de demander des prix.
Ce que l'audit détermine réellement
Un audit sérieux ne se contente pas de dire « votre maison est mal isolée ». Il quantifie. Il indique où partent les calories, dans quelles proportions, et par quels chemins.
Concrètement, il identifie les déperditions par poste (toiture, murs, planchers, menuiseries, renouvellement d'air), localise les ponts thermiques (jonctions mur-plancher, appuis de fenêtre, refends, balcons), et surtout, il hiérarchise les gains.
Cette hiérarchie, c'est le cœur du sujet. Elle répond à la seule question qui compte quand le budget n'est pas infini : par quoi commencer pour que chaque euro dépensé rapporte le plus ?
Et les réponses sont parfois contre-intuitives. Sur une maison des années 60 avec des combles perdus non isolés, l'isolation des combles coûte souvent dix fois moins cher que le changement des menuiseries pour un gain thermique comparable. Pourtant, neuf propriétaires sur dix commencent par les fenêtres.
Pourquoi dimensionner le chauffage avant isolation conduit à surdimensionner
C'est mathématique, et pourtant ça continue d'arriver tous les jours.
Une chaudière ou une pompe à chaleur se dimensionne sur les besoins thermiques du logement. Si on calcule ces besoins sur le bâti actuel, non isolé, on obtient une puissance élevée. Logique. Puis on isole, les besoins chutent de 40 ou 50 %, et l'équipement se retrouve deux fois trop puissant.
Une pompe à chaleur surdimensionnée ne fonctionne pas mieux. Elle fonctionne moins bien. Elle cycle en permanence (démarrages et arrêts rapprochés), son rendement saisonnier s'effondre, son compresseur s'use prématurément. On a payé plus cher un matériel qui consomme davantage et durera moins longtemps. Difficile de faire pire.
Sans compter le prix d'achat : entre une PAC de 8 kW et une de 14 kW, l'écart dépasse fréquemment 3 000 €.
Audit réglementaire, DPE, étude thermique : ce qui sert à quoi
Ces trois documents sont régulièrement confondus. Ils n'ont pourtant ni le même contenu, ni le même usage.
Le DPE est un diagnostic. Il donne une étiquette, une estimation de consommation, quelques recommandations génériques. C'est un outil d'information, obligatoire à la vente et à la location. Ce n'est pas un document de travail pour un chantier.
L'audit énergétique réglementaire va nettement plus loin. Il propose des scénarios de travaux chiffrés, avec les gains attendus et les sauts de classe associés. Il est exigé pour accéder à MaPrimeRénov' parcours accompagné, et obligatoire à la vente pour les logements les plus énergivores.
L'étude thermique, elle, est un calcul de dimensionnement. Elle sert aux professionnels : déperditions pièce par pièce, puissance nécessaire, dimensionnement des émetteurs. C'est le document qui évite justement le surdimensionnement évoqué plus haut.
Les trois peuvent coexister. Ils ne se remplacent pas.
Le rôle de l'accompagnateur Rénov' dans les rénovations d'ampleur
Pour les rénovations globales financées par MaPrimeRénov' parcours accompagné, le recours à un Accompagnateur Rénov' agréé est obligatoire. Ce n'est pas une formalité administrative de plus, même si beaucoup le perçoivent ainsi au départ.
Son rôle : valider la cohérence technique du projet, vérifier que le bouquet de travaux atteint bien le saut de classes exigé, sécuriser le montage financier, et suivre le chantier jusqu'à la fin.
Dans les faits, c'est souvent lui qui repère qu'un poste manque au programme, ou qu'un ordre d'intervention prévu va poser problème. Un regard extérieur sur le séquencement, avant que les devis soient signés, vaut largement son coût.
Étape 1 : traiter les pathologies du bâti avant toute isolation
Voilà l'étape que personne n'a envie de faire. Elle ne se voit pas, elle ne fait pas baisser la facture de chauffage de façon spectaculaire, et elle consomme du budget sur des postes qu'aucun visiteur ne remarquera jamais.
Elle est pourtant absolument non négociable.
Humidité, remontées capillaires, infiltrations : le préalable non négociable
Un mur humide n'isole pas. Pire, il détruit l'isolant qu'on lui applique.
L'eau conduit la chaleur environ vingt-cinq fois mieux que l'air. Un isolant chargé d'humidité perd l'essentiel de sa performance, et selon sa nature, il se tasse, se dégrade, ou devient un support à moisissures.
Les remontées capillaires se traitent en amont : drainage, injection de résine hydrophobe, reprise d'étanchéité en pied de mur, parfois cuvelage. Les infiltrations aussi : joints de maçonnerie, seuils, appuis, rejaillissement en pied de façade.
Et il faut du temps. Un mur qui vient d'être traité doit sécher. Selon l'épaisseur et les matériaux, comptez plusieurs semaines, parfois plusieurs mois. Cette période de séchage se planifie, elle ne s'improvise pas entre deux corps d'état.
Toiture et couverture : étanchéité, charpente, zinguerie
Isoler des combles sous une toiture qui prend l'eau relève de l'absurde. Et pourtant.
Avant toute isolation, la couverture doit être vérifiée dans son ensemble : état des tuiles ou ardoises, fixations, faîtage, solins, noues, rives. La charpente doit être saine (pas d'attaque d'insectes xylophages, pas de pourriture en about de panne, pas de déformation).
La zinguerie mérite une attention particulière : gouttières, descentes, chéneaux. Une descente d'eau pluviale qui déverse au pied d'un mur alimente les remontées capillaires qu'on vient de traiter. Tout se tient.
Un point qu'on oublie souvent : un écran de sous-toiture. Sur beaucoup de charpentes anciennes, il n'y en a pas. Poser une isolation sous rampants sans écran expose l'isolant aux poussières et aux infiltrations ponctuelles. Si la couverture doit être déposée un jour, autant profiter de cette dépose pour poser l'écran.
Assainissement, réseaux enterrés, drainage périphérique
Ces travaux ont un caractère définitif qu'il faut avoir en tête : une fois la façade isolée par l'extérieur et les abords refaits, y revenir coûte très cher.
Si le raccordement au tout-à-l'égout doit être repris, si la fosse doit être remplacée, si un drain périphérique s'impose, c'est maintenant. Pas dans deux ans.
Même logique pour les réseaux enterrés : arrivée d'eau, gaine électrique vers un abri de jardin, fourreau pour une future borne de recharge, ou pour une pompe à chaleur géothermique. Une tranchée ouverte coûte une fraction de ce que coûte une tranchée rouverte.
Fissures et reprises de maçonnerie
Toutes les fissures ne se valent pas. Une microfissure d'enduit est cosmétique. Une fissure traversante en escalier, qui suit les joints de maçonnerie et s'élargit, signale un mouvement structurel.
La distinction se fait par observation dans le temps (pose de témoins, mesures sur plusieurs mois) et, si nécessaire, par une étude de sol. Isoler par l'extérieur un mur qui bouge encore garantit une reprise sur l'isolant dans les années qui suivent.
Ce n'est pas le poste le plus agréable à financer. C'est celui qui protège tous les autres.
Le principe : isoler un mur humide, c'est enfermer le problème
Cette formule mérite d'être retenue telle quelle.
Quand on pose un isolant sur une paroi humide, on ne résout rien. On masque. L'humidité reste piégée, elle ne peut plus s'évaporer vers l'intérieur du logement, et elle migre là où elle peut : dans l'isolant, dans le bois, dans les zones basses.
Le résultat apparaît en général entre deux et cinq ans après les travaux. Odeurs, taches, décollements, parfois dégradation du support lui-même. Et pour traiter, il faut déposer l'isolation. Autrement dit : refaire.
Étape 2 : l'enveloppe, dans l'ordre des déperditions
Le bâti est sain, la toiture est étanche, les murs sont secs. On peut isoler.
L'ordre à suivre n'est pas arbitraire : il suit la hiérarchie des déperditions, du poste le plus important au moins important.
Toiture et combles : le premier poste de déperdition
Entre 25 et 30 % des pertes thermiques d'une maison non isolée passent par le haut. C'est le poste numéro un, et c'est aussi celui dont le rapport gain/coût est de loin le meilleur.

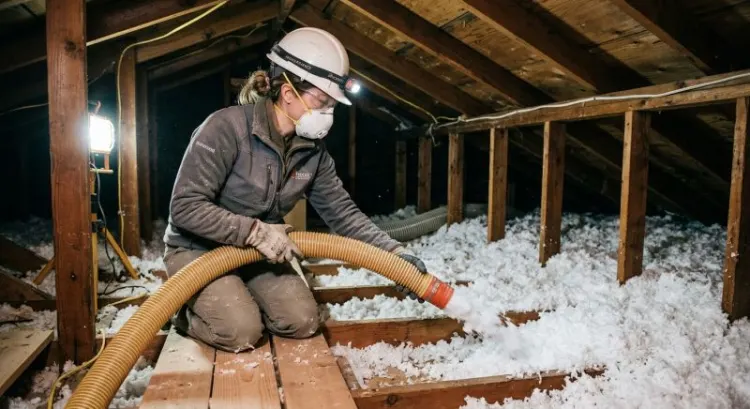

Pour des combles perdus, l'isolation par soufflage de ouate de cellulose ou de laine minérale est rapide, efficace et peu coûteuse. Une journée de travail, parfois moins, pour un gain immédiat et mesurable.
Pour des combles aménagés ou aménageables, c'est plus technique : isolation sous rampants, gestion du pare-vapeur, ventilation de la lame d'air sous couverture. Le pare-vapeur, en particulier, se traite avec un soin obsessionnel. Un pare-vapeur mal recouvert aux jonctions, mal scotché autour d'un conduit ou d'un spot encastré, et la vapeur d'eau va condenser dans l'isolant.
Un détail qui coûte cher plus tard : les spots encastrés. Ils percent le pare-vapeur, créent des points chauds et interdisent le contact direct avec l'isolant. Si l'éclairage encastré est prévu, il se décide maintenant, avec des boîtiers étanches adaptés.
Murs : arbitrer entre isolation par l'extérieur et par l'intérieur avant de trancher les menuiseries
Les murs représentent 20 à 25 % des déperditions. Et le choix entre ITE et ITI ne concerne pas que les murs : il conditionne tout ce qui suit.
L'isolation par l'extérieur traite les ponts thermiques de façon nettement plus efficace, conserve la surface habitable, et laisse l'inertie des murs du côté intérieur (précieux en été). En contrepartie : coût plus élevé, modification de l'aspect extérieur, contraintes d'urbanisme, et gestion des débords de toiture.
L'isolation par l'intérieur coûte moins cher, peut se faire pièce par pièce, ne touche pas à la façade. Mais elle réduit la surface, traite mal les ponts thermiques aux jonctions de refends et de planchers, et impose de reprendre tous les points singuliers : prises, radiateurs, encadrements.
Pourquoi cet arbitrage doit précéder les menuiseries ? Parce que la position de la fenêtre dans l'épaisseur du mur en dépend directement. On y revient à l'étape 3.
Planchers bas, vide sanitaire, cave
Poste plus modeste (7 à 10 % des déperditions en général), mais avec un impact fort sur le confort ressenti. Un sol froid donne une sensation d'inconfort qu'aucune température d'air ne compense vraiment.
Quand un vide sanitaire ou une cave est accessible, l'isolation en sous-face est simple, rapide, et son coût reste raisonnable. Panneaux collés ou chevillés, mousse projetée, laine avec pare-vapeur côté chaud.
Quand le plancher est sur terre-plein, c'est une autre histoire. L'isolation impose de décaisser, de couler une nouvelle chape, avec des conséquences en cascade sur les hauteurs sous plafond, les seuils de porte et les niveaux de plinthes. Ce chantier-là se décide très tôt, jamais en cours de route.
Pourquoi l'ITE conditionne les tableaux, appuis et débords de toiture
Une isolation par l'extérieur ajoute 14 à 20 cm sur chaque façade. Ce n'est pas anodin, et les conséquences sont nombreuses.
Les débords de toiture se retrouvent réduits d'autant. Si le débord initial faisait 25 cm, il n'en reste plus que 5 ou 10. Insuffisant pour protéger la façade du ruissellement. Il faut alors prolonger la toiture (rehausse de chevrons ou pose de chevêtres), ce qui suppose l'intervention du couvreur en coordination avec le façadier.
Les appuis de fenêtre doivent être prolongés ou remplacés, avec des rejingots adaptés et des joues latérales étanches.
Les tableaux (les côtés de l'ouverture) sont eux aussi isolés, ce qui réduit la largeur du passage lumineux si la fenêtre reste en position d'origine.
Et tout ce qui est fixé en façade doit être déposé puis reposé : descentes d'eau, coffrets techniques, éclairages, volets battants, garde-corps, numéro de rue. Chacun de ces éléments demande une fixation traversante adaptée, prévue à l'avance.
Le cas des bâtis anciens : perspirance, chaux, matériaux biosourcés
Une maison en pierre, en pisé, en torchis ou en brique ancienne ne fonctionne pas comme une construction récente. Ces murs respirent (on parle de perspirance) et régulent naturellement l'humidité par échange avec l'air.
Leur appliquer un isolant étanche à la vapeur, ou un enduit ciment, bloque ce mécanisme. L'humidité s'accumule dans la paroi, et les dégradations arrivent : effritement des joints, salpêtre, décollement des parements.
Sur ce type de bâti, on privilégie les matériaux perspirants : enduits chaux-chanvre, fibre de bois, ouate de cellulose, liège, béton de chanvre. Ils isolent moins bien à épaisseur égale que les isolants synthétiques, c'est vrai. Mais ils sont compatibles avec le mur, ce qui est la seule chose qui compte à long terme.
Un conseil de bon sens : sur du bâti ancien, faire appel à un artisan qui connaît ces matériaux. Ce n'est pas le même métier.
Étape 3 : les menuiseries, après l'arbitrage sur les murs
Les fenêtres arrivent maintenant. Pas avant. Et le changement de menuiseries est probablement le poste où l'erreur d'ordre est la plus fréquente, parce que c'est le plus visible et le plus valorisant.
Pose en applique, en tunnel, en rénovation : la décision dépend de l'isolation retenue
Trois modes de pose principaux, trois logiques différentes.
La pose en rénovation conserve le dormant existant et vient poser le nouveau châssis dessus. Rapide, économique, peu salissante. En contrepartie : perte de clair de vitrage (parfois 8 à 10 cm au total), et surtout, on conserve un dormant ancien dont l'étanchéité est incertaine.
La pose en dépose totale retire tout jusqu'à la maçonnerie. Plus cher, plus long, mais c'est la seule qui permet de traiter correctement l'étanchéité à l'air et de positionner la fenêtre où on le souhaite.
Et c'est précisément là que le lien avec l'isolation se fait. En ITE, la fenêtre doit idéalement se positionner au nu extérieur du mur porteur, dans le plan de l'isolant, pour que celui-ci vienne recouvrir le dormant et supprimer le pont thermique. En ITI, la logique s'inverse : la fenêtre reste en position intérieure et l'isolant intérieur vient la rejoindre, ce qui suppose des tapées d'isolation à la bonne épaisseur.
Vous voyez le problème : si les fenêtres sont commandées avant de savoir quelle isolation sera retenue, les tapées seront fausses. Et une tapée fausse, ça ne se rattrape pas. On refait.
Coordination menuisier / façadier : qui pose les tapées, les habillages, les appuis
La zone de jonction entre la menuiserie et l'isolant est un no man's land classique. Chacun pense que c'est l'autre qui s'en occupe, et à la fin, personne ne l'a fait correctement.
Les points à attribuer explicitement, par écrit, dans les devis :
- Qui fournit et pose les tapées d'isolation, et à quelle épaisseur exacte
- Qui réalise le calfeutrement périphérique (mousse expansive ? mastic ? bande précomprimée ?)
- Qui pose les appuis de fenêtre et gère les joues latérales
- Qui traite les retours d'isolant en tableau et l'habillage
- Qui prend en charge la bande d'étanchéité entre dormant et maçonnerie, à l'intérieur comme à l'extérieur
Un tableau d'attribution des tâches sur une feuille A4, validé par les deux entreprises avant le démarrage, règle 90 % des litiges à venir. C'est cinq minutes de travail.
Étanchéité à l'air des liaisons : le point de contrôle qui se joue à ce moment précis
Une fenêtre parfaitement étanche mal raccordée au mur laisse passer plus d'air qu'une fenêtre médiocre correctement calfeutrée. La performance se joue à la jonction, pas dans le produit.
Le traitement correct suppose une bande d'étanchéité à l'air côté intérieur (pare-vapeur, freine l'air chaud humide vers l'extérieur) et une bande étanche à l'eau mais ouverte à la vapeur côté extérieur (laisse sortir l'humidité, bloque la pluie).
La mousse expansive seule ne suffit pas. Elle comble un vide, elle n'assure pas l'étanchéité dans la durée : elle se rétracte, elle se fissure, elle vieillit mal aux UV.
Ce point de contrôle se vérifie pendant la pose, pas après. Une fois l'habillage refermé, plus rien n'est visible.
Volets roulants, coffres, occultations : anticiper les coffres non isolés
Le coffre de volet roulant est un grand classique du pont thermique oublié. Sur beaucoup de rénovations, on installe des menuiseries triple vitrage performantes surmontées d'un caisson en PVC creux qui donne directement sur l'extérieur.
Les solutions existent : coffres à isolation renforcée, volets à coffre extérieur intégré dans l'ITE, ou volets battants. Mais ce choix se fait au moment de la commande des menuiseries. Après, il est trop tard.
Anticipez aussi les alimentations électriques des volets motorisés. Une commande filaire nécessite un passage de câble. Une commande radio nécessite quand même une alimentation dans le coffre. Dans les deux cas, ça se prévoit avec l'électricien, avant que les murs soient fermés.
Étape 4 : la ventilation, pensée avec l'isolation et jamais après
S'il ne fallait retenir qu'un seul principe de cet article, ce serait celui-ci : plus on isole, plus il faut ventiler.
Et pourtant, la ventilation reste le poste le plus systématiquement négligé des rénovations énergétiques. Elle ne se voit pas, elle ne se sent pas, elle n'apparaît pas dans les économies annoncées. Elle finit régulièrement en variable d'ajustement quand le budget se tend.
Un logement étanche sans ventilation : condensation, moisissures, qualité d'air dégradée
Une famille de quatre personnes produit entre 10 et 15 litres de vapeur d'eau par jour. Respiration, douches, cuisine, séchage du linge, plantes. Cette eau doit sortir.
Dans un logement ancien plein de fuites, elle sortait toute seule, à travers les défauts d'étanchéité. C'était énergétiquement catastrophique, mais sanitairement tolérable.
Après isolation et changement de menuiseries, ces chemins sont bouchés. L'humidité reste. Elle condense sur les points froids résiduels : angles de murs, derrière les meubles, sur les tableaux de fenêtres. Les moisissures apparaissent, généralement au deuxième hiver.
Et au-delà de l'humidité, il y a la qualité de l'air : COV des matériaux neufs, CO2, particules, radon dans certaines régions. Un logement neuf ou fraîchement rénové émet beaucoup de composés volatils pendant les premiers mois.
La ventilation n'est pas une option de confort. C'est un poste de santé.
VMC simple flux hygroréglable ou double flux : impact sur les réseaux et les faux plafonds
Le choix entre les deux systèmes ne se résume pas à une question de performance.
La simple flux hygroréglable extrait l'air vicié dans les pièces humides et fait entrer l'air neuf par des entrées d'air en menuiseries. Les débits s'adaptent au taux d'humidité. Système simple, fiable, peu coûteux, réseau réduit (extraction uniquement).
La double flux insuffle et extrait, avec un échangeur qui récupère 70 à 90 % de la chaleur de l'air sortant. Performance thermique bien supérieure, filtration de l'air entrant, confort acoustique amélioré. Mais elle demande deux réseaux complets de gaines, un caisson volumineux à placer, et un entretien régulier des filtres.
Le point qui décide souvent : le passage des gaines. Un réseau double flux dans une maison à combles perdus ne pose pas de difficulté. Dans un appartement à hauteur sous plafond limitée, ou une maison sans volume technique disponible, ça devient un vrai casse-tête, avec faux plafonds à créer et hauteurs perdues.
Cette étude se fait avant de choisir le système. Pas après avoir signé le devis.
Le passage des gaines : la raison pour laquelle la VMC précède les plaquistes
C'est logique et pourtant l'erreur reste courante.
Les gaines de ventilation traversent les combles, les cloisons, les faux plafonds. Elles ont besoin de rayons de courbure généreux (une gaine pliée à angle droit perd une partie de son débit), de fixations régulières, et d'être isolées quand elles passent en volume non chauffé.
Si le plaquiste ferme avant, on se retrouve avec des gaines écrasées entre deux solives, des coudes serrés improvisés, ou des trémies rajoutées après coup dans un plafond fini.
L'ordre correct : implantation du caisson, tracé du réseau, pose des gaines, contrôle des débits, puis fermeture. Et le contrôle des débits mérite d'être fait avant fermeture, pendant qu'une correction reste possible.
Entrées d'air en menuiseries : à décider au moment de la commande, pas après la pose
Petit détail, grosse conséquence.
Avec une VMC simple flux, l'air neuf entre par des grilles intégrées aux menuiseries des pièces de vie. Ces entrées d'air se commandent avec les fenêtres, usinées en atelier dans la traverse haute.
Si on les oublie, il faut percer sur site des menuiseries neuves. C'est faisable, c'est moche, ça fragilise le profilé, et selon les cas ça annule la garantie du fabricant.
À l'inverse, avec une double flux, il ne faut surtout pas d'entrées d'air : elles court-circuiteraient l'échangeur et ruineraient le rendement du système. Des fenêtres commandées avec entrées d'air avant d'avoir choisi la VMC, et c'est encore une reprise.
Le choix du système de ventilation doit donc être arrêté avant de commander les menuiseries. Ce qui remet une fois de plus la ventilation très en amont dans le planning.
Étape 5 : les réseaux techniques avant fermeture des parois
C'est le moment de vérité. Tout ce qui n'est pas passé maintenant coûtera cher plus tard.
Électricité : mise aux normes, tableau, points d'attente pour futurs équipements
La rénovation énergétique est l'occasion de reprendre l'installation électrique. Pas seulement pour la conformité (protection différentielle, mise à la terre, section des conducteurs) mais aussi pour préparer l'avenir.
Ce qui se prévoit maintenant, même sans l'installer tout de suite :
- Une ligne dédiée pour une future pompe à chaleur, dimensionnée en conséquence
- Une ligne pour borne de recharge vers le garage ou le stationnement, avec fourreau si le trajet est enterré
- Des attentes pour le photovoltaïque : fourreau des combles au tableau, emplacement pour l'onduleur
- Une alimentation pour ballon thermodynamique, avec évacuation des condensats à proximité
- Des gaines en attente vers les points stratégiques, avec tire-fil
- Un tableau surdimensionné avec 30 % de modules libres minimum
Le coût marginal de ces attentes, pendant que les murs sont ouverts, est dérisoire. Quelques centaines d'euros. Les créer après coup, sur un logement fini, se chiffre en milliers.
Plomberie et réseaux de chauffage : tracés, gaines, attentes pour pompe à chaleur

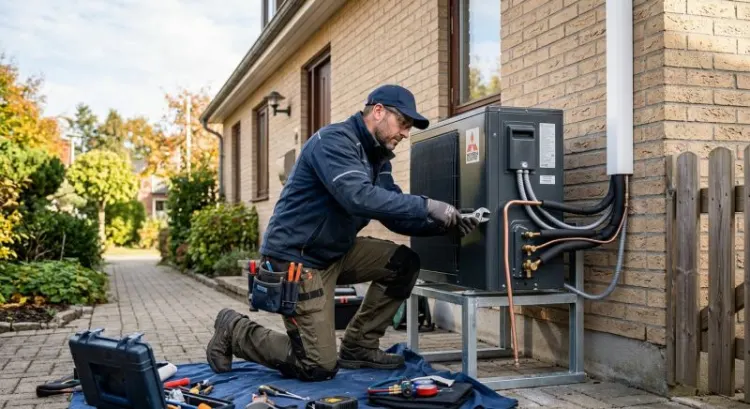

Même logique côté hydraulique. La position finale de la pompe à chaleur, du ballon, des collecteurs, doit être arrêtée maintenant, même si l'installation n'intervient que dans six mois.
Les points à traiter : tracé des liaisons frigorifiques entre unité extérieure et intérieure (leur longueur influence directement le rendement, on cherche le trajet le plus court), passage des réseaux de chauffage, évacuation des condensats de l'unité extérieure, alimentation et évacuation du ballon.
Un détail qui a son importance : l'emplacement de l'unité extérieure. Contraintes acoustiques (distance aux fenêtres du voisinage, réglementation sur les bruits de voisinage), contraintes d'exposition (éviter le nord froid et les zones de neige accumulée), contraintes esthétiques, et contraintes de dégagement pour la maintenance. Choisir cet emplacement une fois la façade isolée et enduite, c'est se condamner à percer un enduit neuf.
Anticiper les usages futurs : borne de recharge, photovoltaïque, ballon thermodynamique
Une rénovation dure vingt ou trente ans. Les usages, eux, évoluent nettement plus vite.
Il y a dix ans, personne ne prévoyait de borne de recharge. Aujourd'hui, c'est une demande standard. Dans dix ans, il y aura autre chose : batterie de stockage domestique, pilotage énergétique, récupération d'eau de pluie.
Le principe à retenir : laisser des chemins ouverts. Un fourreau vide avec un tire-fil coûte quelques euros du mètre. Il permettra de passer n'importe quoi plus tard sans rien ouvrir.
Le réflexe à prendre : à chaque fois qu'une saignée est ouverte ou qu'une gaine est posée, se demander si on peut en profiter pour passer un fourreau supplémentaire. La réponse est presque toujours oui.
Le repérage photographique avant fermeture : cinq minutes qui évitent des semaines de fouille
Voilà probablement le conseil le plus rentable de tout cet article, et le plus simple à appliquer.
Avant que le plaquiste ferme quoi que ce soit, avant qu'une chape soit coulée, avant qu'un plancher soit posé : photographier chaque paroi ouverte.
Avec méthode, si possible. Un mètre déplié ou une règle graduée dans le champ pour donner l'échelle. Un point de repère visible (angle de mur, encadrement de porte). Des photos d'ensemble et des photos de détail. Et un nom de fichier explicite : « salon-mur-nord-electricite.jpg ».
Le jour où il faudra percer pour fixer une étagère, installer un sèche-serviettes, ou reprendre une ligne défectueuse, ces photos valent de l'or. Sans elles, c'est le détecteur, l'approximation, et parfois le coup de perceuse dans une canalisation.
Cinq minutes par pièce. Rangées dans un dossier partagé, sauvegardées, transmises au propriétaire suivant le cas échéant.
Étape 6 : le système de chauffage et l'eau chaude, dimensionnés sur le bâti rénové
Le bâti est isolé, ventilé, les réseaux sont en place. Le chauffage peut enfin être dimensionné sur des données réelles.
Pourquoi la pompe à chaleur arrive après l'isolation et jamais avant
Reprenons ce point, parce qu'il concentre à lui seul une bonne part des erreurs constatées.
Le raisonnement qui pousse à commencer par le chauffage est compréhensible : la chaudière est vieille, elle consomme, on veut réduire la facture rapidement. Et les aides sur les PAC sont visibles, bien communiquées, faciles à mobiliser.
Sauf que remplacer un générateur sans toucher au bâti revient à mettre un moteur plus efficace sur un véhicule dont les pneus sont crevés. Le gain existe, mais il est très inférieur à ce qu'il pourrait être.
Et le surdimensionnement guette. Une PAC calculée sur des déperditions de 12 kW, installée puis suivie d'une isolation qui ramène les besoins à 6 kW, va cycler en permanence. Rendement dégradé, usure accélérée, confort médiocre.
L'ordre correct est simple : isoler, ventiler, puis chauffer. Et faire réaliser une étude thermique sur le bâti rénové, pas sur le bâti d'origine.
Émetteurs basse température : radiateurs, plancher chauffant, ventilo-convecteurs
Une pompe à chaleur atteint son meilleur rendement à basse température de départ. Autour de 35 °C, son COP est excellent. À 55 ou 60 °C, il s'effondre.
Les émetteurs existants doivent donc être réévalués. Des radiateurs en fonte anciens, dimensionnés pour un régime 70/50, peuvent parfois convenir en basse température si le logement a été fortement isolé (les besoins ayant chuté, la surface d'échange devient suffisante). Parfois seulement. Ça se calcule, pièce par pièce.
Le plancher chauffant est l'émetteur idéal pour une PAC : grande surface, très basse température, excellent confort. Mais sa pose impose une chape, donc des hauteurs à gérer, donc une décision très en amont dans le chantier.
Les ventilo-convecteurs montent et descendent vite en température et peuvent rafraîchir en été. En contrepartie : un bruit de soufflage que tout le monde n'accepte pas, et un entretien plus régulier.
Le choix des émetteurs conditionne le second œuvre : niveaux de sol, réservations, positions de raccordement. Il ne peut pas se faire au dernier moment.
Équilibrage hydraulique, régulation, programmation
Une installation correctement dimensionnée mais mal réglée fonctionne mal. C'est frustrant, et c'est fréquent.
L'équilibrage hydraulique consiste à répartir correctement le débit entre les émetteurs. Sans lui, les radiateurs proches de la chaudière reçoivent trop, les plus éloignés pas assez. On monte alors la température de départ pour compenser, et on perd tout le bénéfice de la basse température.
La régulation ajuste la production aux besoins réels. Une loi d'eau bien paramétrée (température de départ ajustée à la température extérieure) fait une différence mesurable sur la consommation annuelle.
La programmation adapte le fonctionnement aux usages : réduits nocturnes, absences, zones différenciées. Attention toutefois : sur une PAC, les réduits nocturnes profonds sont souvent contre-productifs, la relance coûtant plus que l'économie réalisée.
Ces réglages font partie de la mise en service. Ils doivent figurer explicitement dans le devis, avec un compte rendu écrit des valeurs retenues. Sinon, personne ne les fait vraiment.
Solaire thermique, photovoltaïque, autoconsommation : le bon moment pour les intégrer
Ces équipements viennent en dernier, et pour une bonne raison : ils se dimensionnent sur des besoins connus.
Installer du photovoltaïque en autoconsommation avant de savoir ce que le logement consommera après rénovation, c'est dimensionner à l'aveugle. Trop de puissance, on revend à bas prix. Pas assez, on rate l'objectif.
Une contrainte de calendrier à intégrer : la pose des panneaux se fait sur une toiture refaite. Poser du photovoltaïque sur une couverture qui devra être reprise dans cinq ans oblige à tout déposer, avec un coût de dépose-repose significatif.
Même remarque pour le solaire thermique, avec en plus la question de l'emplacement du ballon et du passage des liaisons entre capteurs et local technique.
Étape 7 : second œuvre et finitions
La partie visible. Celle qui donne enfin l'impression que le chantier avance. Et celle qui referme définitivement l'accès à tout ce qui précède.
Plaquiste, chape, revêtements : la dernière fenêtre pour corriger un défaut d'étanchéité
Avant que le plaquiste pose la première plaque, il reste une occasion (la dernière) de vérifier le travail des étapes précédentes.
La liste de contrôle à passer, méthodiquement :
- Continuité du pare-vapeur : recouvrements suffisants, adhésifs adaptés, traitement des angles
- Étanchéité des passages de gaines : chaque traversée est-elle traitée avec un manchon adapté ?
- Traitement des boîtiers électriques : sont-ils étanches, ou percent-ils le pare-vapeur ?
- Jonctions mur/plafond et mur/plancher : la continuité est-elle assurée ?
- Périphérie des menuiseries : les bandes sont-elles correctement raccordées ?
Un test d'infiltrométrie intermédiaire, à ce stade précis, permet de localiser les fuites tant qu'elles restent accessibles. Il coûte quelques centaines d'euros. Le même défaut découvert après finitions coûte dix fois plus à corriger.
Peinture, sols, cuisine, salle de bains
Ordre classique du second œuvre : plâtrerie, enduits, sous-couche, sols, peinture de finition, puis équipements sanitaires et cuisine.
Quelques points de vigilance qui reviennent souvent :
La peinture ne se pose pas sur un support humide. Les enduits et chapes contiennent de l'eau, qui doit s'évaporer. Une chape de 6 cm demande plusieurs semaines de séchage avant pose d'un revêtement étanche. Sauter cette attente provoque des décollements qui apparaissent quelques mois plus tard.
Les seuils et raccords de niveaux se calculent en amont, en intégrant toutes les épaisseurs : isolant, chape, colle, revêtement. Découvrir en fin de chantier qu'une porte ne ferme plus, c'est le genre de détail qui gâche une réception.
La salle de bains concentre les difficultés : étanchéité sous carrelage, ventilation, alimentations, évacuations, et souvent une isolation en périphérie. Elle mérite un séquencement à elle seule.
Façade et ravalement : pourquoi il clôture le chantier
Le ravalement se fait en dernier. Toujours.
La raison est mécanique : chaque intervention en façade laisse une trace. Fixation d'une unité extérieure de PAC, reprise d'une descente d'eau, passage d'une liaison frigorifique, installation d'un coffret technique, pose d'un éclairage extérieur, fixation d'un support d'antenne.
Chacun de ces gestes perce l'enduit. Sur un enduit neuf, la retouche se voit. Elle se voit d'autant plus que l'enduit est teinté dans la masse, où le raccord ne prend jamais exactement la même nuance.
Donc : tous les percements en façade d'abord, ravalement ensuite. Sans exception.
Ce qui suppose une chose : que tous les emplacements soient définitivement arrêtés au moment où le façadier intervient. Y compris ceux des équipements qui ne seront installés que plus tard. D'où l'intérêt de percer et de réserver dès maintenant, quitte à boucher provisoirement.
Étape 8 : réception, mesures et contrôles
Le chantier est fini. Ou plutôt, il en a l'air. Cette dernière phase est celle que beaucoup de particuliers expédient, alors qu'elle protège tout le reste.
Test d'infiltrométrie : quand le passer pour qu'il serve encore à quelque chose
Le test d'infiltrométrie (ou test de la porte soufflante) mesure la perméabilité à l'air du logement. Il fournit un indicateur chiffré et, surtout, il localise les fuites.
Le timing est décisif. Un test réalisé en fin de chantier donne un résultat officiel, exigé pour certaines certifications. Utile administrativement, mais si le résultat est mauvais, corriger implique de rouvrir des parois finies.
Un test réalisé avant fermeture des parois a une autre vocation : identifier les défauts tant qu'ils sont accessibles. Il n'a pas de valeur réglementaire, mais il a une valeur pratique énorme.
L'idéal reste de faire les deux. Un test intermédiaire pour corriger, un test final pour valider. Le surcoût est modeste au regard de ce qu'il évite.
Réglage et mise en service des équipements
La mise en service ne se limite pas à mettre en route. Elle comprend un ensemble d'opérations qui doivent être documentées :
- Mesure des débits de ventilation à chaque bouche, avec comparaison aux valeurs réglementaires
- Équilibrage du réseau de chauffage, avec relevé des valeurs par émetteur
- Paramétrage de la loi d'eau et de la régulation
- Contrôle d'étanchéité du circuit frigorifique
- Formation de l'occupant : comment utiliser le système, quels réglages ne pas toucher, quel entretien prévoir
Ce dernier point mérite qu'on insiste. Une installation performante mal utilisée consomme davantage qu'une installation moyenne bien pilotée. Il n'est pas rare de voir des PAC réglées en permanence à 24 °C parce que personne n'a expliqué le fonctionnement de la régulation.
Un carnet de mise en service, remis à la fin, avec les valeurs de réglage et les consignes d'entretien : ça devrait être systématique. Ça ne l'est pas.
Procès-verbal de réception, réserves, garanties
La réception des travaux est un acte juridique. Elle déclenche le point de départ des garanties. À ce titre, elle se prépare.
Le procès-verbal de réception constate l'achèvement et liste les réserves (les défauts constatés à lever). Il se signe après une visite attentive, pas dans la précipitation. Prenez le temps de tout regarder, pièce par pièce, en listant. Ce qui n'est pas noté à ce moment-là sera nettement plus difficile à obtenir ensuite.
Les garanties qui courent ensuite :
La garantie de parfait achèvement (1 an) couvre tous les désordres signalés à la réception ou apparus dans l'année. C'est la plus large, et c'est celle qu'on utilise le plus.
La garantie biennale (2 ans) couvre les éléments d'équipement dissociables : radiateurs, VMC, volets roulants, robinetterie.
La garantie décennale (10 ans) couvre les dommages qui compromettent la solidité de l'ouvrage ou le rendent impropre à sa destination. Une isolation par l'extérieur qui se décolle, une toiture qui fuit, une infiltration structurelle.
Vérifiez les attestations d'assurance décennale avant le démarrage, et vérifiez qu'elles couvrent bien l'activité concernée. Une attestation périmée ou hors périmètre ne vaut rien.
Suivi des consommations sur une saison de chauffe complète
La vraie évaluation de la rénovation se fait sur une année complète. Pas sur un mois, pas sur une impression.
Relevez les consommations mensuelles, comparez-les à l'historique d'avant travaux, et corrigez de la rigueur climatique (les degrés-jours unifiés permettent de comparer deux hivers de rigueur différente). Un hiver doux fera baisser la facture même sans travaux : ne pas confondre.
Ce suivi permet aussi de détecter les anomalies : un appoint électrique qui s'enclenche trop souvent, un ballon qui chauffe en heures pleines, une régulation mal paramétrée. Ces réglages se corrigent facilement pendant la première année, tant que la garantie de parfait achèvement court.
Le calendrier réel d'un chantier : ce que l'ordre théorique ne dit pas
Tout ce qui précède décrit l'ordre logique. Le calendrier réel, lui, subit d'autres contraintes. Et un planning qui ignore ces contraintes reste un planning de papier.
Saisonnalité : toiture et façade au printemps, chauffage hors période de chauffe
Certains travaux dépendent de la météo, et pas qu'un peu.
La couverture se refait de préférence entre avril et octobre. Une toiture ouverte en janvier, c'est un risque d'infiltration à chaque épisode pluvieux, et des interruptions à répétition.
L'enduit de façade ne se pose ni par gel, ni par forte chaleur, ni par vent fort. En dessous de 5 °C, la prise ne se fait pas correctement. Au-dessus de 30 °C, le séchage est trop rapide et l'enduit fissure. Fenêtre utile : printemps et automne, essentiellement.
Le remplacement du système de chauffage se planifie hors période de chauffe. Entre mai et septembre, une coupure de plusieurs jours ne pose pas de problème. En décembre, c'est autre chose.
Ces contraintes se combinent parfois mal. Il arrive qu'un ordre logique impeccable soit impossible à tenir sur une seule saison. C'est la réalité du terrain, et c'est là que le phasage devient un exercice d'arbitrage.
Délais d'approvisionnement des menuiseries et des pompes à chaleur
Les délais de fabrication sont aujourd'hui la première cause de décalage de planning.
Comptez couramment 8 à 14 semaines pour des menuiseries sur mesure. Davantage pour de l'aluminium en teinte spéciale ou du bois. Les pompes à chaleur oscillent entre 4 et 12 semaines selon les marques et les périodes.
Ces délais doivent apparaître dans le rétroplanning. Une commande de menuiseries passée trois semaines avant la date de pose souhaitée, c'est un chantier bloqué.
Le réflexe utile : commander tôt les postes à long délai, quitte à stocker. Un métré fait en amont et une commande passée dès l'arbitrage sur l'isolation validé, c'est du temps gagné.
Attention toutefois : commander avant d'avoir tranché la question de l'ITE, c'est risquer des tapées inadaptées. L'arbitrage passe avant la commande, toujours.
Chantier en site occupé : phasage pièce par pièce et arbitrages inévitables
Rester dans le logement pendant les travaux change tout. C'est faisable, mais ça impose des concessions.
Les conséquences concrètes : le chantier dure plus longtemps (souvent 30 à 50 % de temps en plus), il coûte plus cher (protections, nettoyages répétés, déplacements de mobilier), et certains travaux se font en deux passages au lieu d'un.
Le phasage classique consiste à traiter par zones, en conservant une zone de vie fonctionnelle. Étage puis rez-de-chaussée, ou nuit puis jour. Avec des périodes critiques qu'il faut identifier honnêtement : coupure d'eau, coupure de chauffage, salle de bains inutilisable, cuisine démontée.
Un conseil pragmatique : prévoyez un hébergement de repli pour les périodes les plus difficiles, même quelques nuits. Ça évite de prendre des décisions techniques discutables sous la pression de la fatigue.
Le rétroplanning à construire depuis la date de fin, pas depuis la date de début
Petite différence de méthode, grosse différence de résultat.
Un planning construit depuis le début accumule les optimismes : chaque lot est estimé au mieux, et les marges disparaissent. Un rétroplanning part de la date de fin souhaitée et remonte, en intégrant les délais d'approvisionnement, les temps de séchage, les contraintes saisonnières et les périodes de congés du bâtiment (généralement trois semaines en août, une à deux fin décembre).
Cette méthode fait apparaître les points de tension. Elle révèle, par exemple, qu'une fin de chantier en septembre suppose une commande de menuiseries au mois de mars.
Et elle impose une marge. Sur une rénovation d'ampleur, prévoir 15 à 20 % de temps tampon n'est pas de la prudence excessive. C'est un minimum réaliste.
Qui coordonne, et pourquoi c'est le vrai sujet
On peut connaître l'ordre théorique par cœur. Sans quelqu'un pour le faire respecter au quotidien, il ne se passe rien.
Entreprise générale, maître d'œuvre, architecte, ou auto-coordination
Quatre configurations, quatre logiques.
L'entreprise générale prend l'ensemble du chantier et sous-traite les lots qu'elle ne traite pas. Un interlocuteur unique, une responsabilité globale, un planning maîtrisé. Coût plus élevé (marge de coordination de 10 à 15 %), et moins de liberté sur le choix des intervenants.
Le maître d'œuvre conçoit, consulte les entreprises, pilote le chantier et réceptionne, sans exécuter lui-même. Ses honoraires tournent autour de 6 à 12 % du montant des travaux. Il apporte une indépendance vis-à-vis des entreprises, ce qui est appréciable quand un litige survient.
L'architecte intervient sur les projets avec dimension architecturale ou contrainte réglementaire forte. Honoraires plus élevés, compétence plus large.
L'auto-coordination, enfin, consiste à piloter soi-même. Économie apparente : la marge de coordination. Coût réel : nettement moins évident.
Le mythe du « je gère moi-même mes artisans »
Cette option séduit, et on comprend pourquoi. Sur un devis d'entreprise générale, la ligne de coordination représente une somme visible qu'on aimerait bien économiser.
Ce que cette approche suppose réellement, en revanche, est rarement anticipé.
Il faut être disponible en journée, régulièrement, pour arbitrer les questions qui se posent en direct. Un artisan qui découvre un imprévu à 9 h ne va pas attendre 19 h pour avoir une réponse : il prendra une décision seul, et pas forcément la bonne.
Il faut comprendre les interfaces techniques. Savoir que le pare-vapeur du plaquiste doit se raccorder à celui du charpentier, et que ce raccord doit être vérifié avant fermeture. Ce sont des points invisibles pour un non-professionnel.
Il faut arbitrer les conflits. Quand le carreleur dit que la chape n'est pas conforme et que le chapiste dit que le carreleur a mal préparé, quelqu'un doit trancher.
Il faut gérer la responsabilité. En auto-coordination, chaque entreprise n'est responsable que de son lot. Un désordre à l'interface entre deux lots ? La responsabilité revient à celui qui coordonnait. C'est-à-dire vous.
L'auto-coordination fonctionne bien sur des chantiers simples, avec peu de lots, sur des interfaces limitées. Sur une rénovation globale à huit ou dix corps d'état, les reprises effacent régulièrement l'économie réalisée.
Le planning d'intervention comme pièce contractuelle
Un planning affiché sur le chantier n'engage personne. Un planning annexé au devis, signé, avec des dates d'intervention et des durées, change la nature de la relation.
Ce qui doit y figurer : dates de début et de fin par lot, durées prévues, points d'arrêt et validations, dépendances entre lots, et si possible, conséquences d'un retard (pénalités, ou au minimum obligation d'information sous 48 h).
Ce document sert autant à prévenir qu'à sanctionner. Il oblige chaque entreprise à regarder ce qui vient avant et après elle, ce qui suffit souvent à faire émerger les problèmes d'interface en amont.
Points d'arrêt et validations intermédiaires entre corps d'état
Un point d'arrêt est un moment où le chantier s'interrompt volontairement pour vérifier quelque chose, avant que ce quelque chose devienne inaccessible.
Les points d'arrêt qui méritent d'être formalisés sur une rénovation énergétique :
- Après traitement de l'humidité, avant isolation : contrôle du taux d'humidité résiduel
- Après pose du pare-vapeur, avant fermeture : contrôle visuel de continuité
- Après pose des réseaux, avant fermeture : repérage photographique et contrôle des attentes
- Après pose des gaines de VMC, avant fermeture : contrôle des tracés et des débits
- Après menuiseries, avant habillage : contrôle des calfeutrements
- Avant ravalement : validation de tous les percements de façade
Chaque point d'arrêt donne lieu à une validation écrite, même sommaire. Un mail avec trois photos suffit. L'essentiel est qu'une trace existe.
L'ordre imposé par les aides financières
À l'ordre technique se superpose un ordre administratif. Et celui-là ne se négocie pas : une erreur de séquencement dans les démarches peut annuler purement et simplement un financement.
MaPrimeRénov' parcours accompagné : le bouquet de travaux et les gestes obligatoires
Le parcours accompagné finance les rénovations d'ampleur, avec des exigences précises.
Il faut atteindre un saut d'au moins deux classes énergétiques, traiter au moins deux gestes d'isolation, et intégrer un système de ventilation adapté. Le recours à un Accompagnateur Rénov' est obligatoire, et un audit énergétique préalable conditionne le dossier.
Ces exigences ont une conséquence directe sur le séquencement : le programme de travaux doit être défini globalement dès le départ. On ne peut pas commencer par isoler les combles et décider en cours de route d'ajouter les murs pour atteindre le saut de classes. Le dossier se monte en une fois.
Devis signés avant demande : l'erreur qui annule le financement
Voilà l'erreur la plus coûteuse, et elle est irréversible.
Pour la quasi-totalité des dispositifs d'aide, la demande doit être déposée avant la signature des devis et avant tout démarrage. Un devis signé avant dépôt du dossier rend les travaux inéligibles. Sans recours.
Le calendrier administratif correct :
- Audit énergétique et définition du programme
- Obtention des devis (non signés, ou signés sous condition suspensive d'obtention des aides)
- Dépôt de la demande d'aide
- Réception de la notification d'accord
- Alors seulement : signature des devis et démarrage
Les délais d'instruction varient. Comptez plusieurs semaines, parfois davantage en période de forte demande. Ce temps doit figurer dans le rétroplanning, au même titre que les délais de fabrication.
Petite astuce pratique : faire signer les devis avec une clause suspensive liée à l'obtention des aides permet de bloquer un prix et un créneau tout en restant conforme. Beaucoup d'artisans l'acceptent sans difficulté.
CEE, éco-PTZ, TVA réduite, aides locales : leur cumul et leur temporalité
Les dispositifs se cumulent, mais chacun a son calendrier propre.
Les Certificats d'Économies d'Énergie se demandent auprès d'un obligé (fournisseur d'énergie, enseigne de grande distribution). Là encore : dossier déposé avant signature du devis. Le montant varie selon l'opérateur, ce qui justifie de comparer.
L'éco-prêt à taux zéro se demande auprès d'une banque, sur présentation des devis. Il finance jusqu'à 50 000 € pour une rénovation globale, remboursables sur 20 ans. Le dossier bancaire prend du temps : anticipez.
La TVA à 5,5 % s'applique directement sur les factures, sans démarche préalable, à condition que les travaux et l'entreprise soient éligibles. Vérifiez le taux appliqué sur chaque devis : les erreurs existent.
Les aides locales (région, département, intercommunalité, commune) sont très variables. Certaines sont généreuses, peu connues, et sous-utilisées. Un passage par le conseiller France Rénov' local permet de faire le tour.
Certification RGE et lots concernés
Les entreprises réalisant les travaux éligibles doivent être RGE (Reconnu Garant de l'Environnement), avec une qualification correspondant précisément au lot concerné.
Attention à ce point : la certification est par domaine de travaux. Une entreprise RGE pour l'isolation des combles ne l'est pas automatiquement pour les pompes à chaleur. Vérifiez la mention exacte, et vérifiez la date de validité, qui est souvent le piège.
Autre vigilance : la sous-traitance. Si l'entreprise titulaire sous-traite le lot, c'est le sous-traitant qui doit être RGE pour ce lot. Une entreprise générale RGE ne couvre pas ses sous-traitants.
L'annuaire officiel France Rénov' permet de vérifier en quelques secondes. Ça vaut le détour avant de signer.
Contraintes d'urbanisme : déclaration préalable, ABF, PLU, copropriété
Ces contraintes se traitent très en amont, car leurs délais sont longs et leurs conséquences potentiellement bloquantes.
Une déclaration préalable de travaux est nécessaire dès qu'on modifie l'aspect extérieur : isolation par l'extérieur, changement de teinte de façade, modification des menuiseries, pose de panneaux solaires. Délai d'instruction : un mois en général, deux en secteur protégé.
En périmètre de monument historique ou en site patrimonial, l'avis de l'Architecte des Bâtiments de France est requis. Il peut imposer des matériaux, des teintes, des modes de pose, voire refuser une ITE. Cet avis se sollicite très tôt : il peut remettre en cause l'ensemble du projet.
Le PLU peut contenir des prescriptions sur les matériaux, les couleurs, les implantations, ou des règles d'alignement qu'une ITE viendrait dépasser.
En copropriété, tous les travaux touchant aux parties communes (façade, toiture, menuiseries dans certains règlements) passent par un vote en assemblée générale. Le calendrier des AG s'impose alors au chantier, avec parfois plus d'un an entre l'idée et l'autorisation.
Les erreurs de séquencement les plus fréquentes
Cinq erreurs reviennent constamment. Elles ont un point commun : elles paraissent toutes parfaitement raisonnables sur le moment.
Changer les fenêtres en premier « parce que c'est visible »
L'erreur numéro un, de très loin.
Le raisonnement se tient : les fenêtres sont vieilles, elles laissent passer l'air, on les voit tous les jours. Le résultat est immédiat et gratifiant.
Le problème apparaît ensuite. Si une ITE est décidée par la suite, les tapées sont inadaptées et la position de la fenêtre dans le mur devient thermiquement défavorable. Résultat : soit on garde un pont thermique important à chaque ouverture, soit on redépose des menuiseries neuves.
Deuxième conséquence, moins connue : des fenêtres neuves très étanches sur un logement non isolé et non ventilé déplacent le point de condensation vers les murs froids. Les moisissures qui apparaissaient sur les vitres apparaissent désormais dans les angles de murs. Le problème n'a pas disparu, il a changé d'adresse.
Remplacer la chaudière avant d'isoler
Erreur numéro deux, largement encouragée par la communication autour des aides sur les équipements.
On l'a détaillée plus haut : surdimensionnement, rendement dégradé, usure accélérée, et surcoût d'achat inutile. Sur une PAC, l'écart de prix entre deux puissances dépasse souvent 3 000 €, sans compter la consommation supplémentaire année après année.
Le cas particulier de l'urgence mérite d'être mentionné : quand la chaudière lâche en plein hiver, on n'a pas le choix. Dans ce cas, la solution consiste à faire dimensionner l'équipement sur le bâti projeté après travaux, pas sur le bâti actuel, en s'engageant sur un programme d'isolation à court terme. C'est un pari, mais c'est mieux que l'inverse.
Refaire la façade avant d'avoir tranché l'ITE
Erreur particulièrement coûteuse, car un ravalement représente un budget conséquent qui part intégralement à la poubelle.
Le scénario type : ravalement réalisé une année, réflexion sur l'isolation deux ans plus tard, découverte qu'une ITE viendrait recouvrir l'enduit tout neuf. On se retrouve alors face à un choix désagréable : renoncer à l'ITE, ou accepter d'avoir payé un ravalement pour rien.
La règle est simple : aucun ravalement avant que la question de l'ITE soit définitivement tranchée. Si une ITE est envisagée même de loin, même à cinq ans, le ravalement attend.
Oublier la ventilation dans le budget initial
Erreur discrète, aux conséquences sanitaires réelles.
La ventilation ne fait pas rêver. Elle ne se voit pas, elle ne fait pas économiser d'argent de façon visible, et elle représente entre 2 000 et 8 000 € selon le système. Quand le budget se tend, c'est la ligne qu'on raye.
Les conséquences arrivent au deuxième hiver : condensation sur les points froids, moisissures dans les angles et derrière les meubles, odeurs persistantes, allergies. Et la remise en cause de la qualité de l'isolation par des occupants qui n'en sont pas la cause.
Autre problème : installer une VMC après coup coûte beaucoup plus cher. Le passage des gaines dans un logement fini impose des coffrages apparents, des saignées, des reprises de peinture.
La ventilation entre dans le budget dès le premier chiffrage. Elle n'est pas une option.
Faire poser les sols avant les réseaux de chauffage
Erreur classique quand on rénove pièce par pièce sans vision d'ensemble.
La salle de bains est refaite, le carrelage est posé, c'est magnifique. Six mois plus tard, on décide d'installer un plancher chauffant, ou de repositionner un radiateur, ou de reprendre une alimentation. Il faut casser.
Même logique pour une chape sur isolant : les niveaux se calculent une fois, en intégrant toutes les épaisseurs. Découvrir après coup qu'il manque 4 cm pour passer un plancher chauffant, c'est repartir de zéro sur le sol.
La règle : tous les réseaux passent avant que quoi que ce soit soit fermé au sol. Y compris les attentes pour des équipements qui n'arriveront que dans trois ans.
Rénovation par étapes : comment étaler sans se piéger
Tout le monde ne peut pas financer une rénovation globale en une fois. La rénovation par étapes est parfaitement légitime, à condition d'être pensée comme un ensemble dès le départ.
Le principe des travaux « embarqués » et des travaux réversibles
Un travail embarqué, c'est une amélioration énergétique réalisée à l'occasion d'un autre chantier. Refaire la toiture ? On isole les combles au passage. Ravaler la façade ? On étudie l'ITE. Refaire une salle de bains ? On traite l'étanchéité à l'air pendant que les parois sont ouvertes.
Le coût marginal est faible parce que l'accès et l'échafaudage sont déjà là. C'est probablement le meilleur rapport gain/coût de toute la rénovation énergétique.
Un travail réversible, c'est une intervention qui ne bloque pas les suivantes. Une isolation intérieure sur ossature démontable, un radiateur raccordé sur des vannes accessibles, un fourreau laissé libre.
À l'inverse, certains travaux sont bloquants : une chape coulée, un ravalement, un plancher collé. Ceux-là se décident en connaissance de cause.
Réserver les traversées, laisser les attentes, documenter chaque phase
Trois réflexes qui coûtent peu et qui sauvent beaucoup.
Réserver les traversées : à chaque paroi ouverte, prévoir les passages pour les réseaux futurs, même sans savoir précisément ce qui passera. Un fourreau vide en attente, correctement repéré.
Laisser les attentes : lignes électriques en attente dans le tableau, piquages en attente sur le réseau hydraulique, emplacements réservés dans les gaines techniques.
Documenter chaque phase : photos, plans annotés, notes sur les décisions prises et leurs raisons. Trois ans plus tard, personne ne se souvient de pourquoi telle solution avait été écartée. Un carnet de chantier, même sommaire, dans un dossier partagé et sauvegardé.
Quels lots peuvent attendre trois ans, lesquels ne le peuvent pas
Certains postes tolèrent le report, d'autres non.
Ce qui ne peut pas attendre : le traitement de l'humidité (elle s'aggrave et détruit ce qu'on pose dessus), l'étanchéité de la toiture (chaque hiver ajoute des dégâts), les désordres structurels (une fissure évolutive n'attend personne), et la ventilation dès lors qu'on a isolé et changé les menuiseries.
Ce qui peut attendre raisonnablement : le remplacement des menuiseries si elles sont encore fonctionnelles, l'isolation des planchers bas, le photovoltaïque, le solaire thermique, et les finitions esthétiques.
Ce qui dépend du contexte : le système de chauffage (s'il fonctionne, on attend d'avoir isolé ; s'il est en fin de vie, on anticipe le dimensionnement futur), et l'isolation des murs (à caler sur le calendrier du ravalement, s'il en est prévu un).
Le scénario de rénovation performante par étapes : un fil conducteur écrit dès le départ
C'est le document qui distingue une rénovation par étapes réussie d'une accumulation de travaux mal coordonnés.
Ce scénario, généralement issu de l'audit énergétique, décrit l'objectif final (niveau de performance visé), la décomposition en étapes cohérentes, l'ordre imposé entre elles, les précautions à prendre à chaque phase pour ne pas compromettre les suivantes, et l'estimation budgétaire de chaque bloc.
Il se rédige une fois, se conserve précieusement, et se transmet à chaque nouvel artisan qui intervient. Chaque entreprise sait ainsi ce qui a été fait avant et ce qui viendra après.
Et si le logement change de propriétaire en cours de route, ce document a une vraie valeur. Il montre qu'il y avait une logique, et il permet à l'acquéreur de poursuivre au lieu de recommencer.
Tableau de synthèse : l'ordre d'intervention par corps de métier
| Phase | Corps de métier | Ce qui doit être fait avant | Point de vigilance |
|---|---|---|---|
| 0 | Auditeur énergétique, Accompagnateur Rénov' | Rien | Avant tout devis signé |
| 1 | Maçon, spécialiste humidité, terrassier | Audit | Prévoir le temps de séchage |
| 1 | Couvreur, charpentier, zingueur | Diagnostic charpente | Écran de sous-toiture si dépose |
| 2 | Isolateur combles | Toiture étanche | Pare-vapeur continu, spots à traiter |
| 2 | Façadier / ITE ou plaquiste / ITI | Murs secs, arbitrage ITE/ITI | Débords de toiture, appuis |
| 3 | Menuisier | Arbitrage isolation murs, choix VMC | Tapées, entrées d'air, coffres de volets |
| 4 | Installateur ventilation | Isolation posée, avant fermeture | Tracé des gaines, contrôle des débits |
| 5 | Électricien | Avant fermeture des parois | Attentes PAC, borne, photovoltaïque |
| 5 | Plombier | Avant fermeture des parois | Emplacement unité extérieure, condensats |
| 6 | Chauffagiste | Isolation terminée, étude thermique | Dimensionnement sur bâti rénové |
| 6 | Installateur solaire | Toiture refaite, besoins connus | Ne pas poser sur toiture à reprendre |
| 7 | Plaquiste, chapiste | Tous réseaux passés et photographiés | Dernier contrôle d'étanchéité |
| 7 | Carreleur, peintre, cuisiniste | Support sec | Respecter les délais de séchage |
| 7 | Façadier (ravalement) | Tous percements de façade réalisés | Toujours en dernier |
| 8 | Mesureur infiltrométrie | Chantier terminé | Prévoir aussi un test intermédiaire |
Questions fréquentes
Peut-on isoler les combles avant d'avoir refait la toiture ?
Techniquement oui, mais c'est risqué et rarement pertinent.
Si la couverture doit être reprise dans les années qui viennent, le couvreur travaillera au-dessus de l'isolant. Les allées et venues, les chutes de matériaux et les éventuelles infiltrations pendant les travaux dégraderont la couche isolante.
Si la toiture est saine et ne nécessite aucune reprise avant dix ou quinze ans, l'isolation peut se faire sans attendre. Un diagnostic de couverture par un professionnel tranche la question en une visite.
Faut-il changer les fenêtres avant ou après une isolation par l'extérieur ?
Dans l'idéal, les deux se font dans la même séquence, avec les menuiseries posées juste avant l'ITE.
Cet ordre permet à l'isolant de venir recouvrir partiellement le dormant, ce qui supprime le pont thermique périphérique. C'est la configuration la plus performante.
Si un décalage dans le temps est inévitable, posez d'abord les menuiseries en position adaptée à la future ITE (au nu extérieur du mur porteur), en documentant précisément ce choix pour le façadier qui interviendra plus tard.
Ce qu'il ne faut jamais faire : poser des menuiseries en position intérieure, puis découvrir qu'on veut une ITE. Le pont thermique restera, ou il faudra redéposer.
Combien de temps dure une rénovation énergétique globale ?
Pour une maison individuelle, comptez entre quatre et huit mois de travaux effectifs. À quoi il faut ajouter la phase préparatoire.
Le décompte réaliste, de l'idée à la réception : deux à trois mois pour l'audit et la définition du programme, un à deux mois pour les devis et le montage des dossiers d'aides, un à trois mois d'instruction administrative, deux à quatre mois d'approvisionnement (en partie parallélisable), puis quatre à huit mois de chantier.
Soit douze à dix-huit mois au total pour une rénovation d'ampleur bien menée. Les projets annoncés en trois mois négligent généralement la phase préparatoire.
Peut-on rester dans le logement pendant les travaux ?
Souvent oui, mais avec des concessions réelles.
Les périodes difficiles sont identifiables à l'avance : coupure d'eau, coupure de chauffage, salle de bains hors service, cuisine démontée, poussière liée aux démolitions.
Une ITE se réalise sans occuper l'intérieur, c'est un cas favorable. Une ITI, en revanche, impose de vider les pièces les unes après les autres. Le remplacement du chauffage suppose une coupure de plusieurs jours, à planifier hors hiver.
Comptez 30 à 50 % de durée supplémentaire en site occupé, et prévoyez un hébergement de repli pour les phases les plus contraignantes.
Que faire si un artisan prend du retard et bloque les suivants ?
C'est le scénario le plus fréquent, et il se gère mieux en amont qu'en réaction.
En prévention : planning contractuel signé, obligation d'information sous 48 h en cas de dérive, marge tampon de 15 à 20 % dans le calendrier, et clause de pénalité de retard dans les devis.
En traitement : constater le retard par écrit (mail ou courrier recommandé), demander un nouveau planning daté, informer immédiatement les entreprises suivantes, et évaluer si des lots peuvent être réorganisés pour occuper le temps.
Si le retard devient bloquant et que l'entreprise ne répond plus, la mise en demeure par lettre recommandée est l'étape suivante, avec un délai précis. Au-delà, le recours à un tiers pour terminer les travaux aux frais de l'entreprise défaillante est possible, mais c'est une procédure longue.
La meilleure protection reste en amont : vérifier les références, la solidité financière et le carnet de commandes avant de signer. Une entreprise qui accepte un chantier alors qu'elle est déjà saturée prendra du retard, c'est mécanique.
En résumé : la logique à retenir
Toute cette mécanique tient en quelques principes, et ils se retiennent facilement.
Diagnostiquer avant de chiffrer. L'audit énergétique précède le premier devis, jamais l'inverse.
Soigner avant d'isoler. Humidité, toiture, structure. Isoler un bâti malade, c'est enfermer le problème.
Isoler avant de chauffer. Le générateur se dimensionne sur les besoins réels du bâti rénové, pas sur ceux d'avant travaux.
Ventiler en même temps qu'on isole. Pas après. Un logement étanche sans ventilation devient un logement humide.
Passer les réseaux avant de fermer. Et photographier chaque paroi ouverte. Cinq minutes qui évitent des semaines de recherche.
Finir par la façade. Tous les percements d'abord, l'enduit ensuite.
Coordonner, ou faire coordonner. L'ordre théorique ne se respecte pas tout seul. Quelqu'un doit le tenir au quotidien.
Une rénovation énergétique réussie ne se reconnaît pas à la qualité de chaque lot pris isolément. Elle se reconnaît à la qualité des interfaces entre les lots. C'est là que se joue la performance réelle, c'est là que se logent les défauts, et c'est précisément ce que l'ordre d'intervention protège.
Le budget consacré à la coordination n'est pas une dépense de confort. C'est une assurance contre les reprises. Et statistiquement, elle est rentable.
